清溪剧院作为益阳新兴的文旅地标,从诞生的那一刻,即被赋予了重要的历史使命。剧院设计有800个座位,可满足歌剧、舞剧、芭蕾舞剧、大型歌舞、交响乐、戏曲等形式的艺术表演。虽然尚未竣工,但在工期内已多次被临时启用为重要文化演出的场所。
明和与清溪剧院的故事,就始于这里。
时间回到2019年10月1日。作为参建方,明和为清溪剧院提供从系统设计、设备供应、安装调试及技术支持一体化服务,工期为20天。在工期内,明和主导建设的项目内容包括演出灯光系统、剧场扩声系统、投影系统、LED大屏及控制系统、内通系统、演出催场调度系统等系统工程,以上工作量按照正常施工进度,往往需要月余时间。
但如果只是这样,其实没什么可说道的。所以……
2019年10月15日,明和项目组接到通知:第九届全球湘商大会接待演出定在清溪剧场举行,所有工程量必须在24日前全部完成,24日晚将进行演出首场彩排。届时,益阳市委、益阳高新区区委主要领导都将到场审查节目。

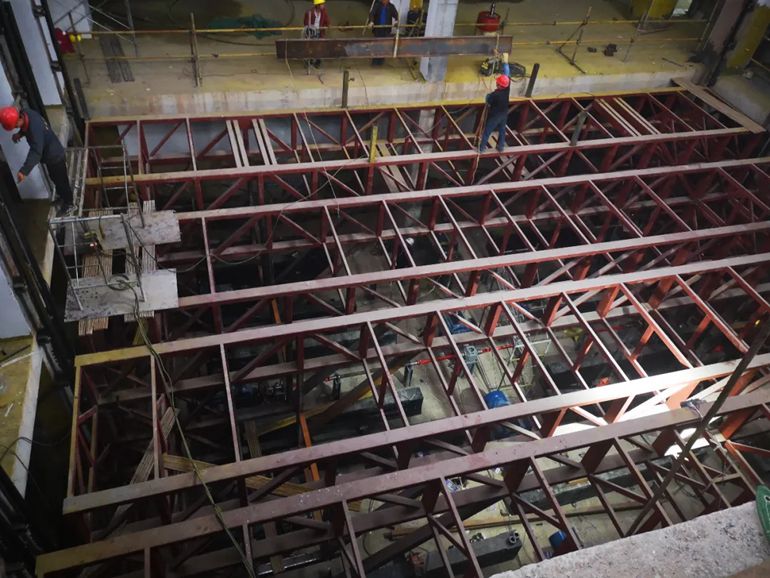

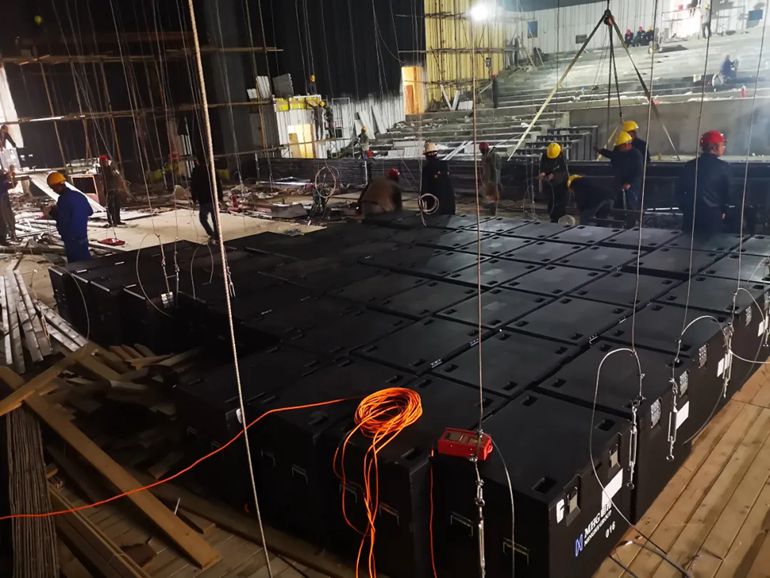

原本20天的工期都不够用,忽然被告知留给明和的时间只有8天!更糟糕的是,因为舞台机械的施工方进度跟不上,导致明和团队迟迟没有工作面,唯一能推进的只有控制室和观众区综合布线(栅顶层因为机械未能定位,同样无法作业)。直到17日下午5点,占工作量85%的舞台区域工作面才正式移交给明和,此时明和所负责的系统设备安装率为0,而距离演出彩排时间仅剩7天——168小时。
“7天要完成以往需耗时一个月的工作量,这是一个近乎不可能完成的任务……”清溪剧院明和项目负责人陈柏凯感觉“天要塌下来了”!事关全球湘商大会的大局,怎么办?
明和科技总经理马凯军在现场听取汇报后,关切地问到,“有没有把握?”陈柏凯沉思许久,答道:“尽力而为!”马总拍拍他的肩膀:“别怕,要相信团队、相信公司,我们一定做得到!”
闻令而动的明和决心
10月17日晚11点,陈柏凯接到电话:为确保清溪剧院项目在7天内顺利完工,公司已启动一级应急响应机制,组建了攻坚支援团队和后勤保障小组。此时,攻坚支援团队正连夜拟定方案,后勤保障小组也已紧急启动,以确保项目所需硬件设备、物资采购提前准备到位。
听闻这个消息,陈柏凯心中顿时充满力量!因为他知道,公司罕见的启动一级应急响应机制,意味着项目将由集团董事长牵头,且享有一切资源配置的优先权。这不仅是公司对客户的重视,更是明和人闻令而动的决心汇聚!
10月18日早7点,支援团队抵达现场,同时带来了董事长的嘱托:“时间很紧,要科学、有序的抢工时,同时要注意安全!大家只管放手干,要人有人,要物资有物资,整个公司都站在你们的身后,没有什么办不到!”简单的话语,十足的分量,让项目组更加坚定了必胜的信念!
分秒必争的明和速度
陈柏凯简要介绍了现场情况,彼此顾不上寒暄,便转向各自专业的工作面,和施工班组协调工序,尽一切办法加紧进度推进。

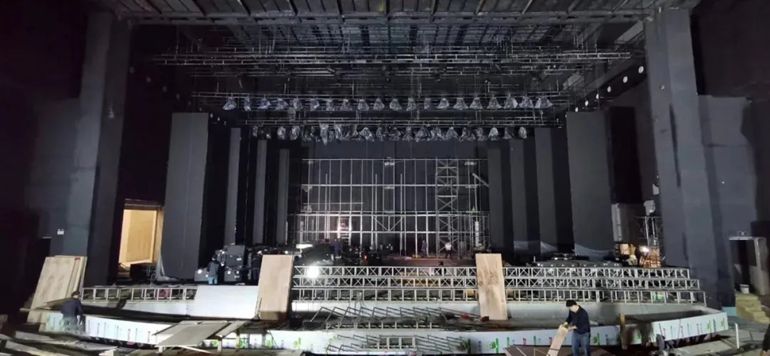

根据方案,项目组将所有人员分为3个班组,实行三班倒24小时不间断作业。每个班组每天工作16小时,保证任意时间段都有2个班组同时作业。挂灯、做跳线、接接口箱、拨码、大屏拼接调试、现场声场测试、角度调节、声效调整……所有工序有条不紊推进,统筹兼顾,精细施工,全力确保项目如期交付。

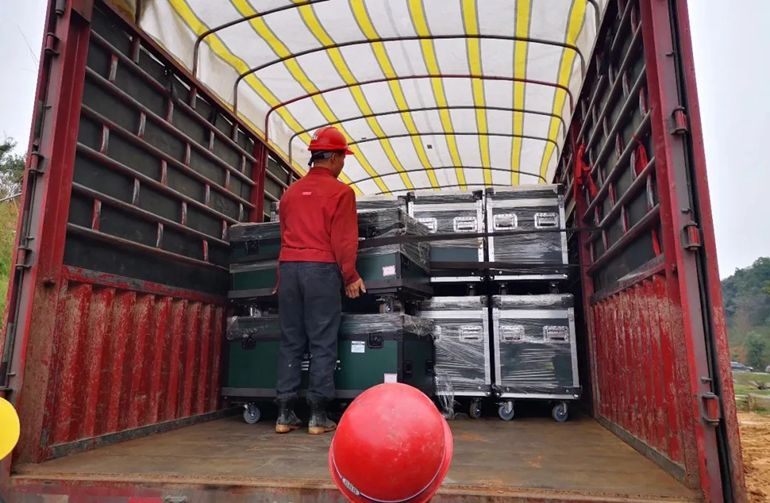

兵马未动,粮草先行。现场在紧张的施工,明和总部的后勤支援小组也早已行动起来:连夜调整生产安排,优先满足项目设备供应;紧急协调供应商,按照新的交期加班生产,加急发货;工程师加班加点,确保中途调整的施工图纸准确无误,提前送达……
7个日夜,168个小时,从晨光熹微到落日余晖,从星辰朗月到黎明初阳。明和团队以24小时不眠不休的战斗姿态将300余套控制和特效设备、347台套演出灯具、500平方LED大屏,76只各类音箱投影系统以及舞台区域的综合布线等各类声光影系统的设计、安装与调试全部完工,以超出预期的硬核表现成功保障了24日晚上的彩排及后续的5场演出。
攥指成拳的明和力量
在随后的协调会上,益阳高新区区委书记汪军慨叹道:还是我们湖南的队伍有战斗力,看来这次选择明和是选对了!
陈柏凯满脸自豪地说,“连续奋战7个昼夜,如此超高强度的工作,对体力和意志都是非常严峻地考验。但我们没有一人退缩,没有一句抱怨,有的只是大家忘我投入的身影和锲而不舍的平淡话语——‘如果这样的话,我们说不定可以提前完成这道工序。’ ‘还有一点,搞完再吃饭!’ ‘还有几个,搞完再收工吧!’”
他还讲述了这样一些细节:23日晚,因为现场音效达不到满意的效果,女工程师吴家桂在剧场里跑上跑下调整线阵和拉声项音箱,一直工作到24日凌晨6点。24日中午,当得知各项功能、效果通过业主现场技术团队验收后,客服部陈耀明便背上背包准备返程,他说,“部门这次抽调了好几个过来,‘家里边’事情多,另外还有两个新项目差不多要同时进场,耽误不得,我们这就出发回去了,熊工和姚工留下来保障演出。”
就是这样一群质朴而平凡的人,当他们进入“战斗状态”的时候,眼里唯有对胜利的渴望。他们不计个人得失,始终与项目同频共振,千方百计助推项目建设,用实际行动诠释着明和人的责任与担当。
一支善打硬仗的队伍,一个快速响应的保障体系,一群优质可靠的合作伙伴……清溪剧院从开工到圆满交付,仅用168小时,创造出了新的明和速度,再一次印证了明和在紧急关头攻坚制胜的能力。 清溪剧院的故事,终将成为明和的记忆,未来还有更多的故事等待着我们去奋力书写,为成就美好生活贡献明和的智慧与力量。
